KRAKSAAN, Radar Bromo - Pengerjaan 59 unit Penerangan Jalan Umum (PJU) di ruas jalan pantura Pajarakan sampai Kraksaan dikebut.

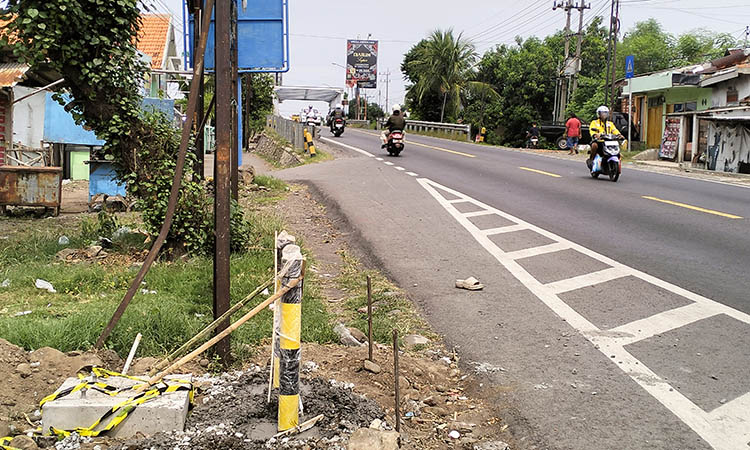

Pengecoran fondasi tiang PJU telah rampung dilaksanakan dan saat ini menunggu kering untuk pengerjaan tahap selanjutnya.
Pengecoran fondasi tiang telah dilaksanakan sesuai dengan rencana. Penggalian dilakukan sejak akhir Oktober lalu kemudian dilanjutkan pengecoran secara bertahap.
Mulai dari sisi sebelah barat gapura baru Pajarakan sampai dengan sisi selatan Kampus Unzah Semampir, Kraksaan. Kemudian lanjut ke sisi selatan Alun-alun Kraksaan.
“Pengerjaan PJU dilakukan sesuai rencana. Penggalian dan pengecoran fondasi telah dilakukan,” kata Kasi Pemeliharaan Sarana Prasarana Dishub Kabupaten Probolinggo Sigit Wida Hartono.
Namun pelaksanaannya tidak bisa dilakukan secara maksimal karena terkendala oleh cuaca.
Hujan yang turun mengharuskan pekerja berhenti sejenak. Kemudian melanjutkannya saat cuaca panas, sehingga pengeringan fondasi cor lebih maksimal dan hasilnya lebih kokoh.
Setelah seluruh pengecoran selesai, fondasi untuk PJU tersebut belum bisa langsung dipasangi tiang PJU.
Sebab masih harus menunggu sampai benar-benar kering. Dengan demikian tiang dapat terpasang dengan kokoh.
Selanjutnya akan dipasang jaringan listrik pada PJU. “Saat ini masih menunggu cor pondasi kering dulu,” tuturnya.
Sebanyak 59 PJU tersebut akan dipasang menyebar. Diantaranya 56 unit PJU dipasang pada ruas jalan Pantura Pajarakan. Selanjutnya 3 unit PJU akan dipasang di ruas Jalan Panglima Sudirman Kraksaan atau tepatnya di sekitar depan Kantor Pemkab Probolinggo.
Nantinya PJU akan dibuat dengan tinggi tiang 9 meter dan menggunakan lampu dengan daya 120 watt.
Sehingga PJU lebih aman dan mampu menerangi ruas jalan. Agar pemeliharaan lebih mudah nantinya PJU akan menggunakan jaringan listrik. (ar/fun)
Editor : Abdul Wahid
