Proyek PJU Sukorejo–Bangil, Pasuruan, Capai 14,36 Persen, Lampaui Target?

Muhamad Busthomi • Dipublikasikan Minggu, 19 Juli 2026 | 10:35 WIB

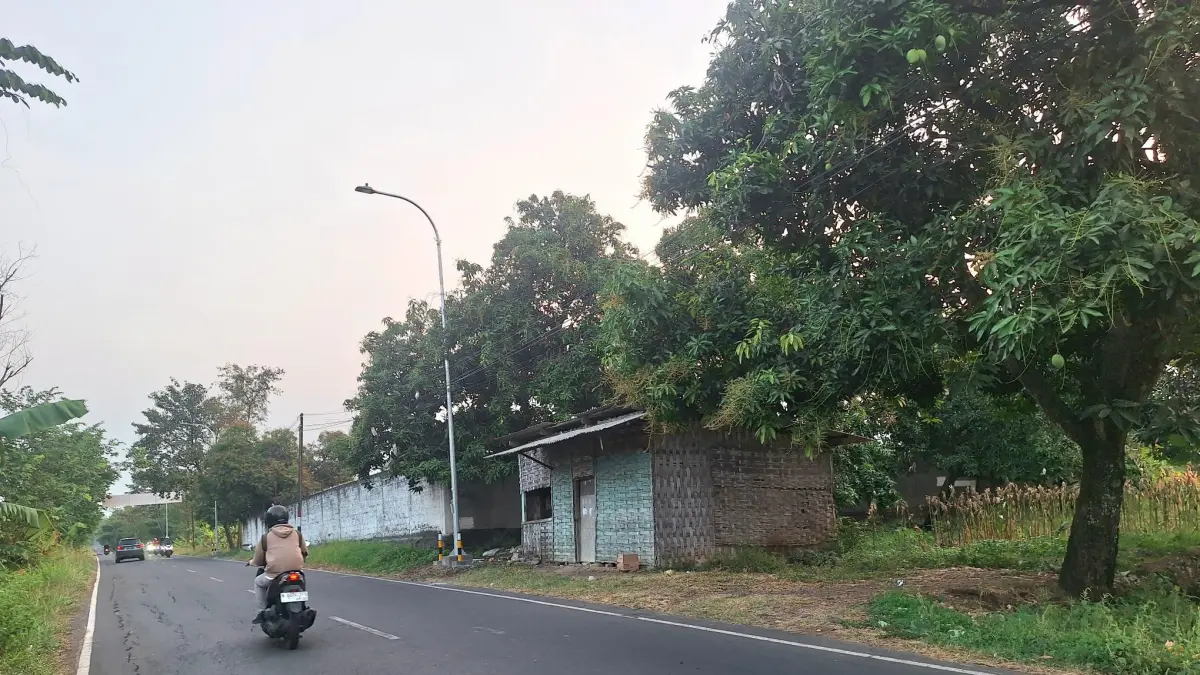

TERPASANG: Tiang PJU Bangil-Sukorejo yang sudah terpasang. Saat ini, pekerjaan akan dilanjutkan dengan pemasangan armatur, instalasi jaringan listrik, hingga perangkat pengendali sistem pintar.(Busthomi/Jawa Pos Radar Bromo)
TERPASANG: Tiang PJU Bangil-Sukorejo yang sudah terpasang. Saat ini, pekerjaan akan dilanjutkan dengan pemasangan armatur, instalasi jaringan listrik, hingga perangkat pengendali sistem pintar.(Busthomi/Jawa Pos Radar Bromo)

BANGIL, Radar Bromo – Pembangunan penerangan jalan umum (PJU) di ruas Sukorejo–Bangil, mulai menunjukkan progres signifikan.

Di sejumlah titik, tiang PJU sudah berdiri dan siap dilanjutkan dengan pemasangan armatur serta perangkat smart system.

Dinas Perhubungan (Dishub) Kabupaten Pasuruan mencatat, progres fisik proyek hingga pekan keenam, telah mencapai 14,36 persen. Angka itu jauh melampaui target pekerjaan yang seharusnya baru 6,31 persen.

Kepala Dinas Perhubungan Kabupaten Pasuruan Digdo Sutjahjo melalui Kepala Bidang Lalu Lintas Eritrina Pribadi Asih mengatakan, percepatan pekerjaan dilakukan agar proyek dapat diselesaikan sesuai jadwal kontrak.

“Memasuki minggu keenam, target progres seharusnya 6,31 persen. Namun realisasi di lapangan sudah mencapai 14,36 persen,” ujarnya.

Proyek tersebut mencakup pemasangan PJU di 385 titik sepanjang ruas Sukorejo–Bangil, Kabupaten Pasuruan.

Selain memasang tiang dan lampu baru, seluruh jaringan akan menggunakan teknologi smart system, yang memungkinkan pengoperasian dan pemantauan dilakukan secara terpusat.

Baca Juga: Sebanyak 1.156 Lampu PJU Rusak di Kabupaten Pasuruan Akhirnya Kembali Menyala

Dengan sistem tersebut, kondisi lampu dapat dipantau dari pusat kendali. Sehingga, apabila terjadi gangguan atau kerusakan dapat segera diketahui, tanpa harus menunggu laporan dari masyarakat.

Eritrina menjelaskan, pekerjaan saat ini, masih berfokus pada pemasangan pondasi dan tiang di sejumlah lokasi.

Setelah seluruh tiang terpasang, pekerjaan akan dilanjutkan dengan pemasangan armatur, instalasi jaringan listrik, hingga perangkat pengendali sistem pintar.

“Beberapa titik sudah terpasang tiang PJU. Tahapan pekerjaan terus berjalan sesuai rencana,” katanya.

Sesuai kontrak, proyek dijadwalkan rampung pada 29 Agustus 2026. Dishub optimistis pekerjaan dapat diselesaikan tepat waktu.

Mengingat, progres di lapangan saat ini melampaui target yang telah ditetapkan.

“Keberadaan PJU baru tersebut, diharapkan meningkatkan keselamatan pengguna jalan pada malam hari, sekaligus memperkuat keamanan di salah satu ruas utama yang menghubungkan Kecamatan Sukorejo dan kawasan ibu kota Bangil,” bebernya. (tom/one)

 Baca Juga: Pemasangan 358 Tiang PJU Pintar di Ruas Sukorejo-Bangil Pasuruan Dimulai

Pemasangan Jaringan Penerangan Jalan Pintar Dikebut

Realisasi Fisik

Spesifikasi Proyek

Teknologi Smart System

Tahapan Pekerjaan Saat Ini



Target Rampung
